Primarul General al Capitalei, Nicușor Dan, anunță că lucrările la rețeaua de termoficare în zona Șoseaua Olteniței – Bulevardul Constantin Brâncoveanu, demarate în luna mai, „sunt în grafic”.
Astfel, Nicușor Dan precizează că lucrările de modernizare a sistemului de termoficare pe șantierul deschis în zona Șos. Olteniței – Bd. Constantin Brâncoveanu sunt în grafic.

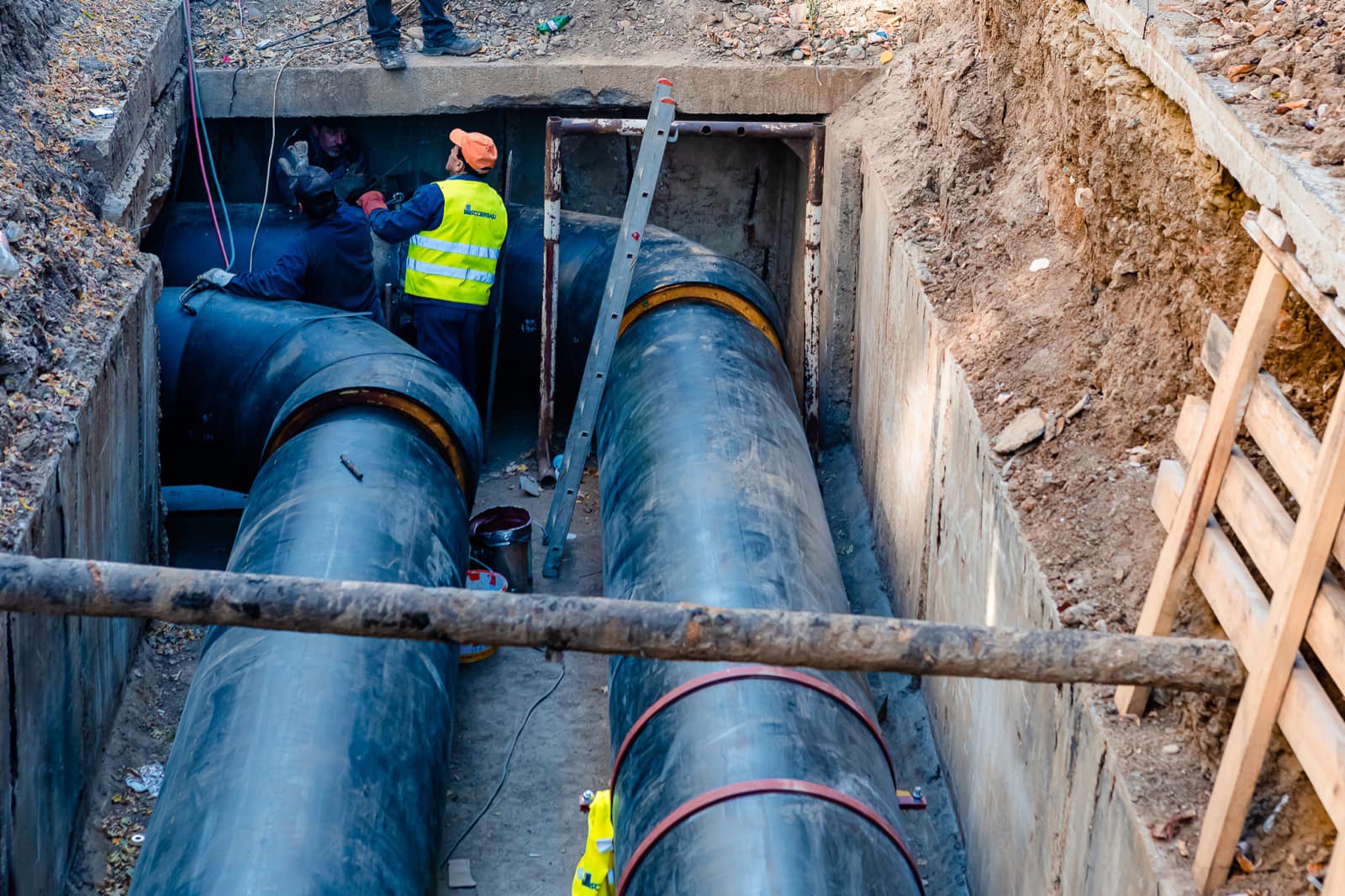

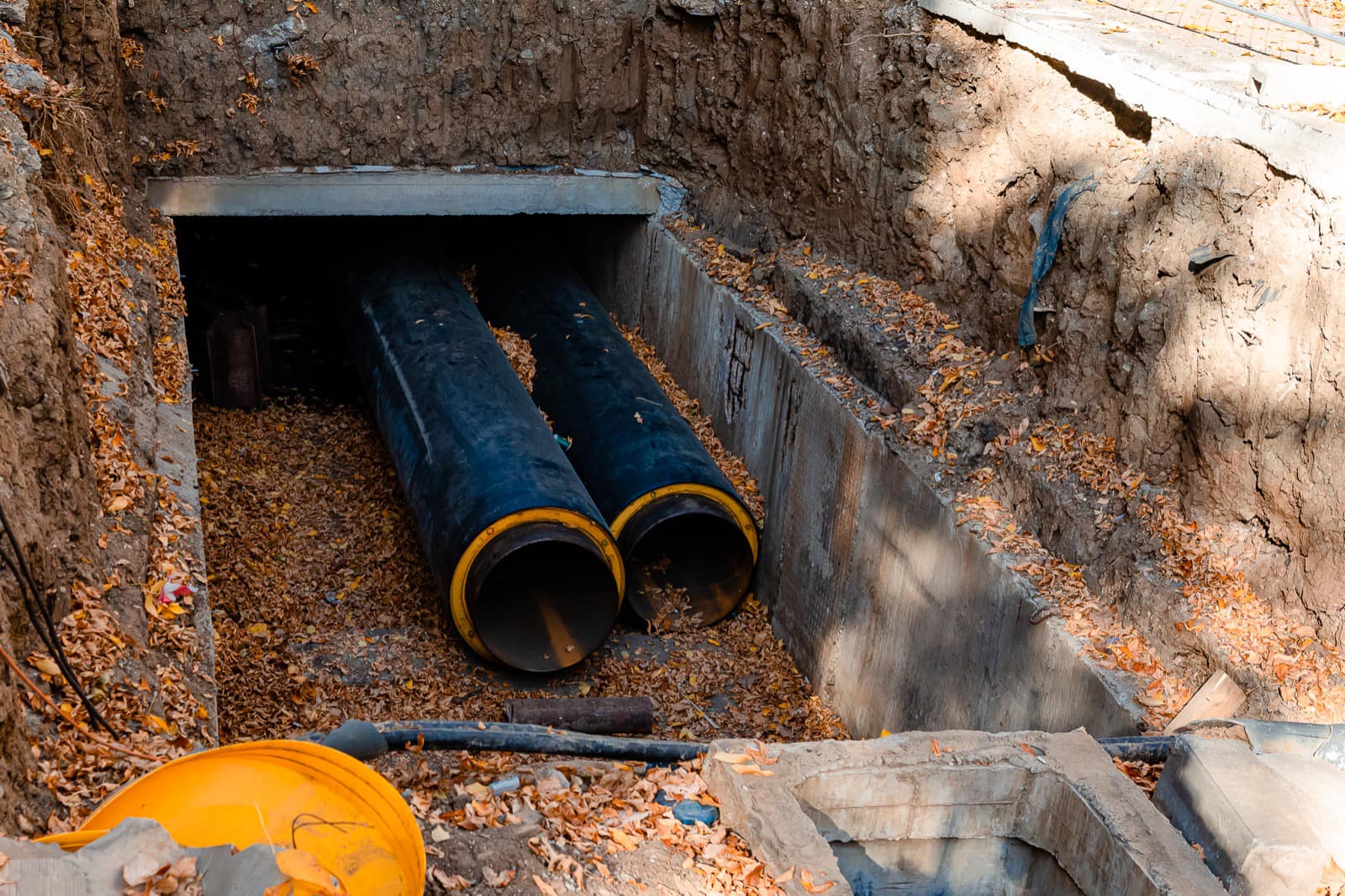

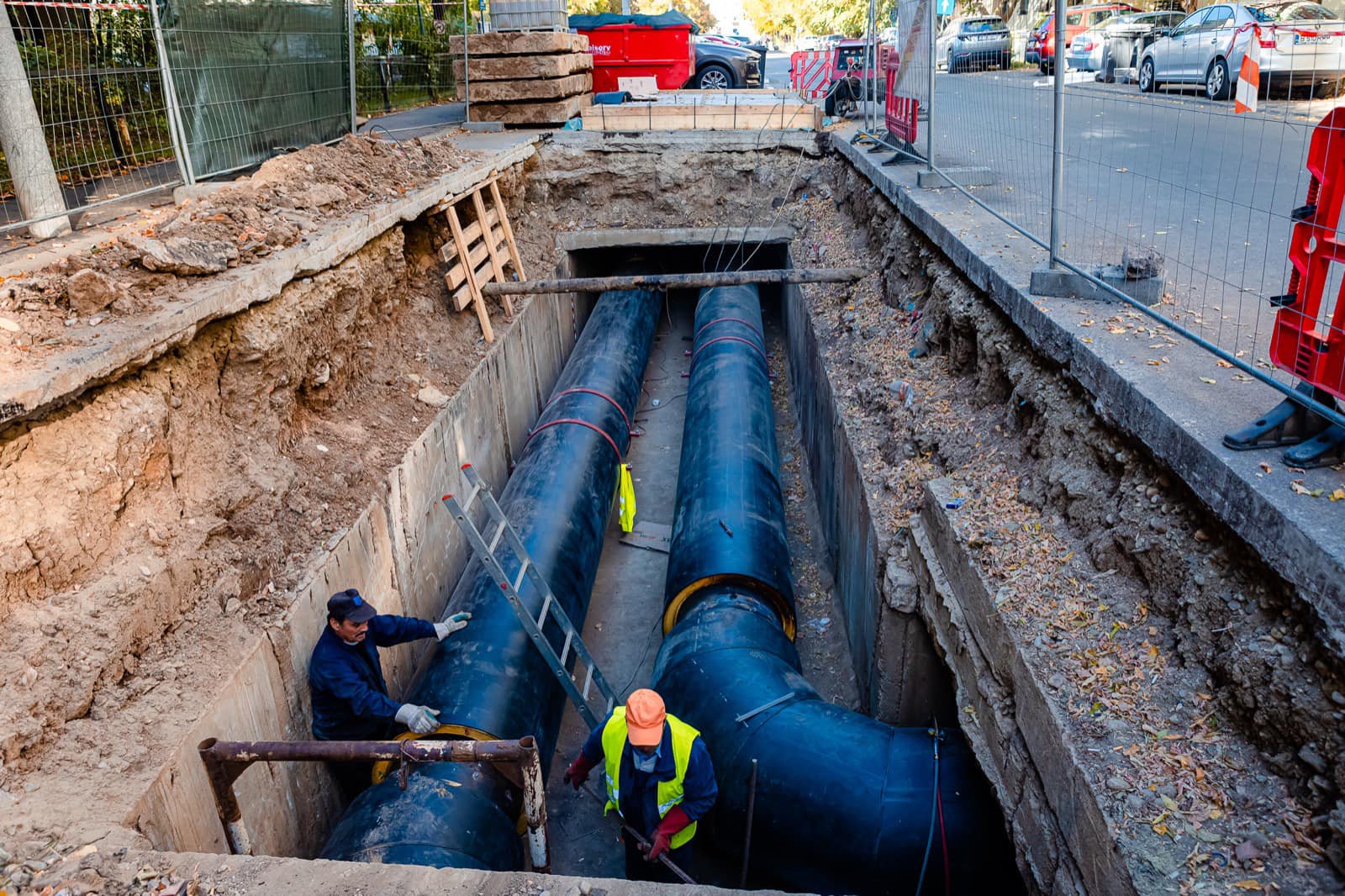

Potrivit sursei citate, până în acest moment au fost înlocuite conducte pe o lungime de 1,6 kilometri, dintre care 650 de metri au fost dați deja în exploatoare.
”Aceste lucrări din Sectorul 4 corespund Obiectivului 5 – Magistrala Progresu Berceni. Obiectivul 5 are o lungime totală de 7,8 kilometri. Lucrările au fost demarate în luna mai a acestui an și sunt executate de Asocierea dintre Construcții Erbașu și Consix Construcții SRL”, mai spune edilul Capitalei.
Lucrările vor continua și pe parcursul sezonului rece
Lucrările de modernizare a sistemului de termoficare vor continua și pe parcursul sezonului rece, completează primarul general.
- Acesta menționează că lucrările nu vor afecta furnizarea cu apă caldă și căldură pentru bucureștenii care locuiesc în zona Șos. Olteniței – Bd. Constantin Brâncoveanu, întrucât se vor instala țevi de provizorat și se vor înlocui doar racordurile, conducte de dimensiuni mai mici.
Termenul de execuție este de 12 luni, iar investiția valorează 33 de milioane de lei (fără TVA).
„În acest moment, avem deschise în Capitală 4 mari șantiere pentru reabilitarea rețelei de termoficare pe o lungime totală de aproximativ 44 km, în zone precum Bd. Iancu de Hunedoara, Calea Ferentari, Șoseaua Pantelimon, Bd. Constantin Brâncoveanu”, conchide Nicușor Dan.
